Nova solarna elektrana Korlat snage 99 MW proizvodit će 165 milijuna kWh godišnje, što je dovoljno za opskrbu 100.000 kućanstava. Najveća sunčana elektrana do sada izgrađena u Hrvatskoj bit će puštena u rad tijekom ove godine. Drugi veliki projekt koji HEP priprema je i solarna elektrana na području Sukošana za koju bi, prema najavama, trebali ishoditi građevinsku dozvolu u narednim mjesecima.
Dekarbonizacija proizvodnje do 2050. godine

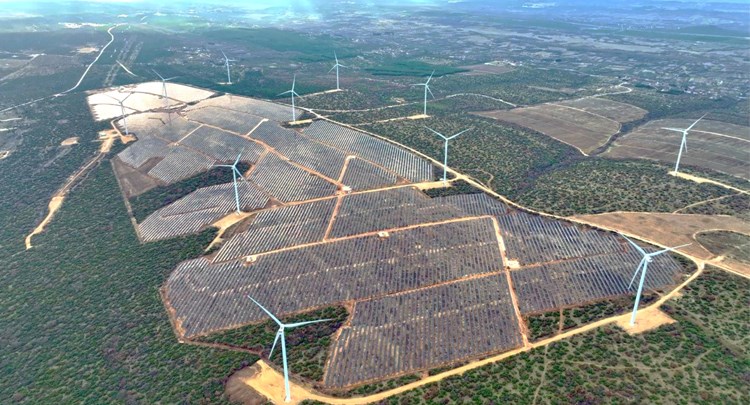

Na lokaciji Korlat nedaleko od Benkovca, neposredno uz istoimenu HEP-ovu vjetroelektranu, sredinom veljače započela je s probnim radom trenutno najveća sunčana elektrana u Hrvatskoj, u koju je ugrađeno čak 160 tisuća fotonaponskih modula (panela), piše Poslovni.hr. S 99 megavata instalirane i 75 megavata priključne snage, Sunčana elektrana Korlat će s postojećom vjetroelektranom Korlat, priključne snage 58 megavata, činiti obnovljivi hibridni energetski park. Njegova očekivana godišnja proizvodnja od čak 165 milijuna kilovatsati, moći će zadovoljiti potrebe za električnom energijom čak 100 tisuća kućanstava.

U SE Korlat paneli su ugrađeni u sklopu zakretne konstrukcije s rotacijom u jednoj osi koja će pratiti kretanje Sunca od njegovog izlaska do zalaska, a koju pokreće čak 1.001 motor. SE Korlat će početi s radom tijekom ove godine, a ukupna vrijednost investicije je oko 70 milijuna eura. U idućoj fazi, na istoj će se lokaciji instalirati baterijski sustav za pohranu energije i nova sunčana elektrana, instalirane snage od 40 megavata.
160 tisuća fotonaponskih panela ugrađeno je u solarnu elektranu Korlat
Iskorištavanje energije sunca u Hrvatskoj zajedno s ulaganjima u ostale obnovljive izvore energije doprinose tome da već danas više od dvije trećine ukupne proizvodnje električne energije u našoj zemlji dolazi iz izvora koji ne emitiraju CO2.
Uskoro natječaj za izgradnju SE Sukošan
HEP u ovom trenutku na mreži ima jedanaest neintregriranih sunčanih elektrana, a dodatnih je sedam u izgradnji.

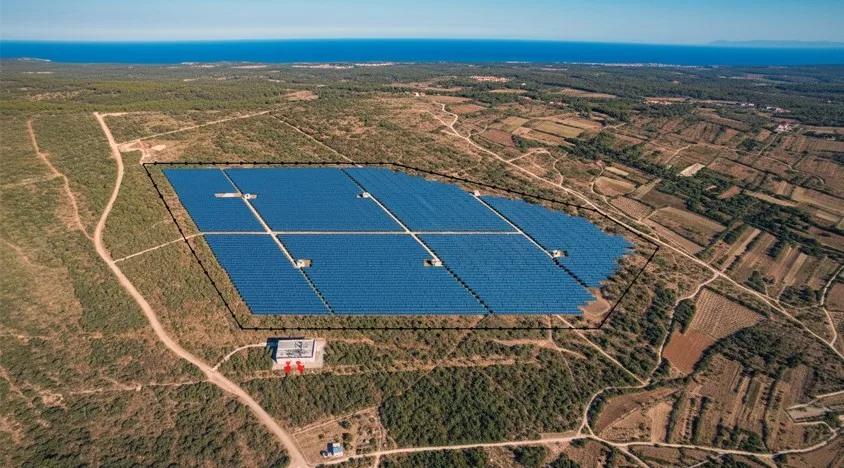

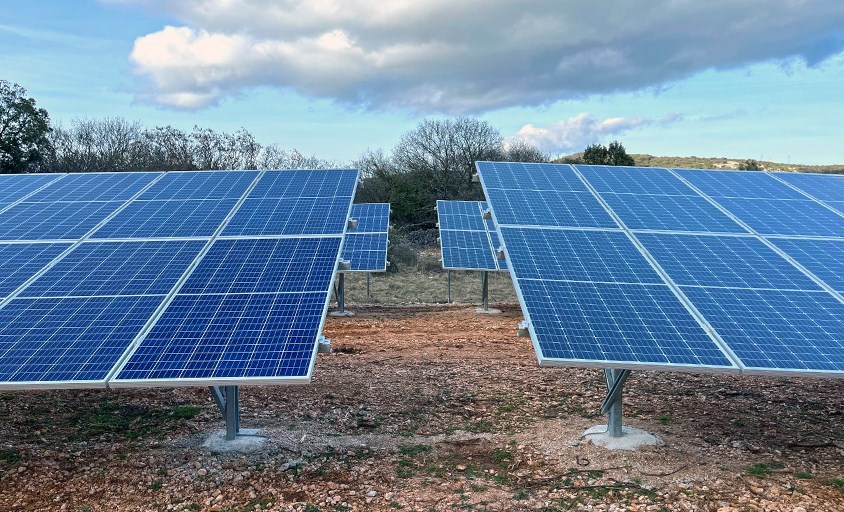

Također, HEP u visokom stupnju pripreme ima više projekata sunčanih elektrana, među kojima se veličinom izdvaja SE Sukošan, instalirane snage 56 megavata te priključne snage 45 megavata. Ishođenje građevinske dozvole očekuje se u drugom tromjesečju 2026. godine, dok se natječaj za izvođača radova planira, sukladno pravilima EBRD-a, provesti tijekom 2026. Početak gradnje očekuje se u 2027. godini. Procijenjena vrijednost investicije iznosi oko 38 milijuna eura. U drugoj fazi na lokaciji Sukošan planirana je izgradnja baterijskog sustava za pohranu energije, kapaciteta do 200 MWh.
Uz velike, neintegrirane sunčane elektrane, HEP na krovovima vlastitih objekata ima više od 65 integriranih sunčanih elektrana, a ugovorena je izgradnja dodatnih 90.
Ulaganja u mrežu i baterijske spremnike
Uz razvoj projekata reverzibilnih hidroelektrana Vinodol, snage 150 megavata i Blaca, snage približno 500 megavata, HEP, također, priprema dokumentaciju za sedam projekata baterijskih spremnika energije. Veliki dio tih investicija osiguran je iz EU fondova, poput novih projekata u distribuciji električne energije, ukupne vrijednosti 286 milijuna eura, koji su sufinancirani sredstvima iz Nacionalnog plana oporavka i otpornosti.
Sve navedeno HEP realizira s ciljem da do 2050. dekarbonizira svoj ukupni poslovni portfelj. Za to ima dobro polazište, jer, uključi li se i energija iz Nuklearne elektrane Krško, već danas oko 70 posto HEP-ove proizvodnje električne energije dolazi iz izvora koji ne emitiraju CO2.
